Kostenverfolgung in Bauvorhaben

Teil 2: Kostencontrolling in der Bauphase

In einem Erfahrungsbericht soll gezeigt werden, wie das legitime Ziel des Bauherrn, Kostensicherheit über die von ihm veranlassten Maßnahmen zu haben, erreicht werden kann und auf welche Korridore die Genauigkeit realistisch eingegrenzt werden kann. Die Veröffentlichung besteht aus insgesamt drei Teilen: der Planung und Toleranzanalyse, dem hier erscheinenden Kostencontrolling in der Bauphase und schließlich der Kostenanalyse im Projektabschluss.

Nach der Vergabe von Leistungen beginnen mit der Auslieferung der ersten Unterlagen der Montageplanungen auch die Feststellungen von Abweichungen der Ausführung gegenüber den Festlegungen der Leistungsverzeichnisse.



Kostenverfolgung, Störungen, Anpassungserfordernis

Die Kostenverfolgung im Planungsprozess ist überschaubar, da die äußeren Einflüsse weniger stark sind. In der Bauausführung steigt die Zahl der Störungen durch

die Vielzahl der Beteiligten,
durch das Aufdecken der Planungsmängel und -unschärfen,
nicht abgeschlossene Klärungen des Bausolls,
durch Termin- und...
Nach der Vergabe von Leistungen beginnen mit der Auslieferung der ersten Unterlagen der Montageplanungen auch die Feststellungen von Abweichungen der Ausführung gegenüber den Festlegungen der Leistungsverzeichnisse.



Kostenverfolgung, Störungen, Anpassungserfordernis

Die Kostenverfolgung im Planungsprozess ist überschaubar, da die äußeren Einflüsse weniger stark sind. In der Bauausführung steigt die Zahl der Störungen durch

die Vielzahl der Beteiligten,
durch das Aufdecken der Planungsmängel und -unschärfen,
nicht abgeschlossene Klärungen des Bausolls,
durch Termin- und Qualitätscontrolling,
durch Alternativangebote und
durch Fehlverhalten aller Beteiligten.

Die Änderungen innerhalb eines Projektverlaufes sind stets mit dem Erfordernis einer Anpassung der Kosten verbunden. Auch kostenneutrale Änderungen von Qualitäten, Terminen und Verträgen sind Projektänderungen, deren Auswirkungen seitens des Bauherrn zur Kenntnis zu nehmen und zu genehmigen sind.

Die Gründe und Folgen von Änderungen im Projekt sind unter­schiedlich:

Die Ausführung weicht berechtigt aus techni­schen Gründen von der Pla­nung ab – die Objektüberwachung stimmt den Änderungen unter Berücksichtigung der Kostenfortschreibung zu. Die Mengen und Kosten (Mehrungen und Minderungen) ändern sich und werden im Nachtrag erfasst. Als Folge wird der SOLLstand im Vorhaben (z. B. im Auftrags-LV) fortgeschrieben.
Aus der Fortplanung in einem Gewerk erfolgt eine Änderung. Als Folge ist die Planung, die sich auf mehrere Gewerke, evtl. mehrere Bauteile und Beauftragungen auswirkt, fortzuschreiben. Hier ist es wichtig, nicht nur eine Budgetierung der Gesamtänderung zu ermitteln und freizugeben, sondern eine Zuordnung der Kosten zu den Gewerken, Bauteilen und Beauftragungen in Einzelnachträgen zu bestimmen, damit die Transparenz der Kosten bestehen bleibt. Jeder Einzelbetrag besitzt eine Zugehörigkeit zu Menge, Einheitspreis, Bauteil, Gewerke, Planungsverantwortlichen, Maßnahmen, Verursacher, Vergabeeinheit, Ausführenden.

Die Einhaltung der Abläufe im SOLL-Bereich garantiert eine spätere Übersicht bei den Aufmaßen und Kostenzuordnungen. Bei Nichteinhaltung der Kostenstrukturen sind Doppelaufmaße und Mengenerhöhungen wegen Unübersichtlichkeit der erbrachten Einzelleistungen oft schwer erkennbar. Die Nachvollziehbarkeit von Aufmaßen und Teilrechnungen ist nicht mehr gegeben. So sollte den wieder­holt in einem der Folgenachträge vermischt eingereichten Leistungen aus einem zunächst nicht beauftragten Nachtrag ein Riegel vorgeschoben werden. Bei strittigen Inhalten darf die Trans­parenz nicht verlorengehen! Nicht beauftragte Leistun­gen liegen oft auch an der Art der Begründung und Transparenz. Hier helfen Dialoge zu den Inhalten über den blanken Schriftverkehr hinaus zwischen Nachtragsteller und -prüfer.

Durch den technischen Fortschritt werden Lösungen bei der Montageplanung vorgeschlagen. Die Auswirkungen auf die Kosten anderer Gewerke v.a. im Bereich der Schnittstellen werden oft unterschätzt und verschwiegen. Oft sind ganz schlichte Leistungen anderer Gewerke wie „Anlage schützen“, „Decke öffnen“, „Wiederholungen von Inbetriebnahmen und Funktionskontrollen“ Auslöser erheblicher Kostensteigerungen.
Insbesondere bei einer Erhöhung der ausgeschriebe­nen Mengen werden die Kosten oft nicht fortgeschrieben. Die Meldung von Kostensteigerungen in einzelnen Positionen an die Projektsteuerung sollte Pflicht für die Objektüberwachung und die Firmen sein. Es gilt, ein Regime zu führen, dass Mengen nur bis zum beauftragten Umfang abrechenbar sind. Dies kann mittels Teilung der Nachträge auf die jeweiligen Maßnahmen auch gelingen. Ist eine Position aus einem Hauptauftrag oder einem bereits beauftragten Nachtrag wiederholt erforderlich, ist diese bezüglich der Menge auch wiederholt zu beauftragen. Die Einheitspreise bleiben zunächst unverändert, bis aufgrund von erheblichen Mengenänderungen über eine Korrektur verhandelt werden kann.


Was das SOLL ist und was das IST soll

SOLL und IST sind Begriffe aus dem Bankwesen. Was im Projekt­verlauf SOLL- und IST-Kosten sind, ist für die Beteiligten nicht immer klar:

SOLL-Kosten sind die Kosten aus der Planung. Die Planer haben die Aufgabe, Mengen und Einheitspreise zu ermitteln und bis IST-Kosten festgestellt werden können, ist dies die Basis für das Budget. Selbst bei Planung mehrerer Teilbereiche mit zeitlichem Abstand ist es üblich, stets auf Gesamtkosten, ggf. auf der Basis unterschiedlicher HOAI-Leistungsphasen, hochzurechnen.

IST-Kosten sind die tatsächlich anfallenden Kosten. Sie fallen aufgrund berechtigter Forderungen von Beauftragung und Leistungserbringung an (Positionssummen von Mengen mal Einheitspreis).

Während aus den SOLL-Kosten relativ zeitig ein Budget ermittelt werden kann, sind die IST-Kosten im Projektverlauf ansteigend. Eine Transparenz ist nicht ohne weiteres darzustellen, da zwecks Vergleich mit einem SOLL abgeschlossene Teilbereiche zu bilden sind. Das kann das Gesamtprojektbudget umfassen oder auch Teilbereiche (Gewerke, Bauabschnitte u.ä.). Für vollständig geleistete Umfänge in Teilbereichen können abschließend Kosten festgestellt werden. Teilbereiche ohne geleistete Umfänge werden mit den geplanten SOLL-Kosten im Budget geführt, bis die Kostenfeststellung verwendet werden kann. Damit in dieser Entwicklung von SOLL zum IST maximale Transparenz herrscht, ist es wichtig, dass die Kostenanteile eine Zugehörigkeit zu Menge, Einheitspreis, Bauteil, Gewerke, Planungsverantwortlichen, Maßnahmen, Verursacher, Vergabeeinheit, Ausführenden aufweisen. Nicht geleistete Umfänge des Teilbereiches sind bezüglich Mengen aus dem Planungswissen zu prognostizieren. Dies ist die schwierigste Aufgabe, weshalb bei der Teilung in Gewerke und Bauabschnitte besondere Sorgfalt und Erfahrung von Nöten sind.


Ablauf der Kostenverfolgung und gelebte Praxis

Die Kostenverfolgung ist eine kontinuierliche Tätigkeit, die etwa monatlich zu Zwischenständen mit Änderungsverfolgung führen sollte. Kostenänderungen haben Gründe. Diese sind transparent zu machen und vom Bauherrn genehmigen zu lassen.

Bei der Übernahme von Kosten­feststellungsanteilen in die IST-Kostenzusammenstellung ist auf eine Übertragung zeitnah zur erbrachten Leistung zu achten. Dies umso mehr als hier die gängige Praxis (Rechnungslegung mit Aufmaß) bei großen Projekten mit mehrmonatiger Verspätung erfolgt und weder Transparenz noch Reaktionsmöglichkeit für den Bauherrn gegeben sind.

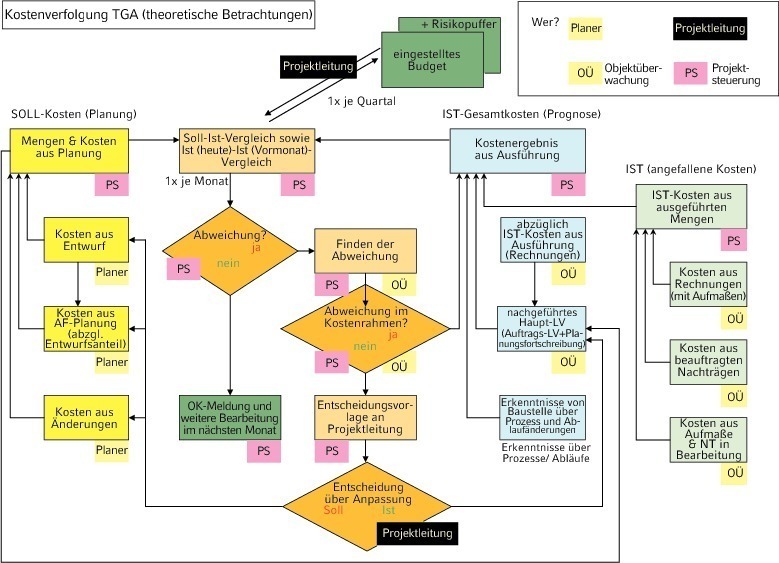

In monatlichen Berichten an den Bauherrn ist der praktische Nachweis der strukturierten Kostenverfolgung ein wichtiges Instrument zur Kostensicherheit. Fehlen im Ablauf nach Bild 5 einzelne Schritte, was bei Beauftragung und Leistung immer wieder festzustellen ist, wird eine SOLL-IST-Kostenprognose immer ungenauer. Das SOLL ist ausdrücklich nicht das IST des Berichtes aus dem Vormonat, sondern die Pla­nungs­ergebnisse und die Fort­schrei­bungen derselben (Auf­trags­leistungsverzeichnis). In bestehendem Bild 5 sind der theoretische Verlauf und Zuständigkeiten einer Kostenverfolgung dargestellt. Da hier unterstellte Planungs- und Projektverläufe nicht die Regel sind und auch nicht sein müssen, sollte das Organigramm projektspezifisch seitens Projektsteuerung analog zur Führung der Projektbeteiligtenliste angepasst werden. In der Praxis werden die im Bild 5 dargestellten Abläufe oft nicht konsequent eingehalten (Bild 6). Die in Teil 1 beschriebene Tole­ranz­analyse der Kosten ist im Bau­ablauf fortzuschreiben, um die Toleranzen von abgeschlosse­nen Bauteilen, Gewerken und Leistungen mittels Berücksichtigung fester, als sicher erkannte Beträge zu reduzieren. Damit kann eine realistische Kostenprognose fortgeschrieben werden und die Unsicherheit seitens des Bauherrn wird kleiner. Im Falle der Entstehung von Kostenabweichung kann mittels transparenter Kostenverfolgung korrigierend eingegriffen werden. Wichtig ist die frühzeitige Erkennung von Kostentreibern. Diese müssen nicht unbedingt bekämpft werden, wenn sie wissentlich durch den Bauherrn aus bekannten Gründen akzeptiert werden müssen. Des Öfteren sind die Kostentreiber dem Bauherrn nicht bekannt, dann ist die Ergreifung von Maßnahmen der Kostenkonsolidierung nicht möglich (Bild 3).

Aus Erfahrungen in größeren Bauvorhaben mit vielen Bauabschnitten ist es ratsam, die zum Zeitpunkt der Planung festgelegten Strukturen möglichst nicht zu verlassen. Änderung der Zuordnungen von Bauteilen zu den Bauphasen, Korrekturen von festgelegten Terminketten führen oft zu Fehleinschätzungen der Schnittstellen. Demzufolge ist erhöhte Sorgfalt bei den Fest­le­gungen der Strukturen walten zu lassen.

Dies erfordert bei der Projektsteuerung Fachkompetenz der zu betreuenden Gewerke.



Teil 3 des Beitrags lesen Sie in der kommenden Ausgabe der tab.

Jetzt Artikel freischalten:

tab DIGITAL

14 Tage kostenlos testen

2,49 € / Woche*

Fachwissen jederzeit und überall.

Greifen Sie auf exklusive PLUS-Artikel und das komplette Online-Archiv zu und lesen Sie tab bequem im E-Paper-Format. Das digitale Abo für alle, die flexibel bleiben möchten.

Ihre Vorteile:

  • Exklusive tab-PLUS-Artikel
  • 6 E-Paper für mobiles Lesen
  • Online-Archivzugang

*129,48 € bei jährlicher Abrechnung inkl. MwSt.

Jetzt bestellen

tab KOMBI

4,99 € / Woche*

Das komplette tab-Erlebnis – digital & gedruckt.

Für alle, die Fachinformationen auf allen Kanälen nutzen möchten: Kombinieren Sie Print und Digital, profitieren Sie von unseren Fachforen und präsentieren Sie Ihr eigenes Projekt.

Ihre Vorteile:

  • Exklusive tab-PLUS-Artikel
  • 6 Print-Ausgaben pro Jahr
  • E-Paper für mobiles lesen
  • Teilnahme an einem Fachforum
  • Online-Archivzugang
  • Veröffentlichen eines Projekts

*259,48 € bei jährlicher Zahlung inkl. MwSt. & Versand

Jetzt bestellen

Thematisch passende Artikel:

Ausgabe 7-8/2011

Kostenverfolgung in Bauvorhaben

Teil 1: Planung und Toleranzanalyse

Die Dreierbeziehung von Kosten, Terminen und Qualitäten in Bauvorhaben ist allgemein bekannt. Zu Beginn und im gesamten Verlauf einer Baumaßnahme spielen Kosten die entscheidende Rolle. Bei...

mehr
Ausgabe 10/2011

Kostenverfolgung in Bauvorhaben

Teil 3: Kostenanalyse im Projektabschluss

Zum Ende des Projektes klären sich die Zustände: Reserven für Einhaltung von Terminen schwinden, die Qualität der Ausführung kann besser bewertet werden, die zur Verfügung stehenden Budgets...

mehr
Ausgabe 7-8/2025

AVA-Prozesse für audiovisuelle Medientechnik

Vom Raum- und Gebäudebuch zur Kostenkontrolle

Für Universitäten, Theater, Opernhäuser und Kongresszentren, aber auch für Kliniken, Fernseh- und Rundfunkstudios, Justizgebäude sowie Corporate-Kunden planen die Ingenieure der Stuttgarter...

mehr
Ausgabe 03/2010

Erfolgsfaktor Controlling

Eine durchgängige Kostenstruktur im Ingenieurbüro

Während Flexibilität und Effizienz in der Abwicklung von Projekten sowie die langjährige Erfahrung in der Planung komplexer Bauvorhaben zum Tagesgeschäft gehören, setzt abi Technische...

mehr
Ausgabe 03/2013

Komplette Kostenkontrolle

Vom Kostenrahmen bis zur Abrechnung

Seit 1990 arbeiten die Planer von john becker ingenieure (www.wirberaten.de) mit Software der G&W Software Entwicklung GmbH. Fokussierte man sich anfangs beim Einsatz der Software auf die Erstellung...

mehr
